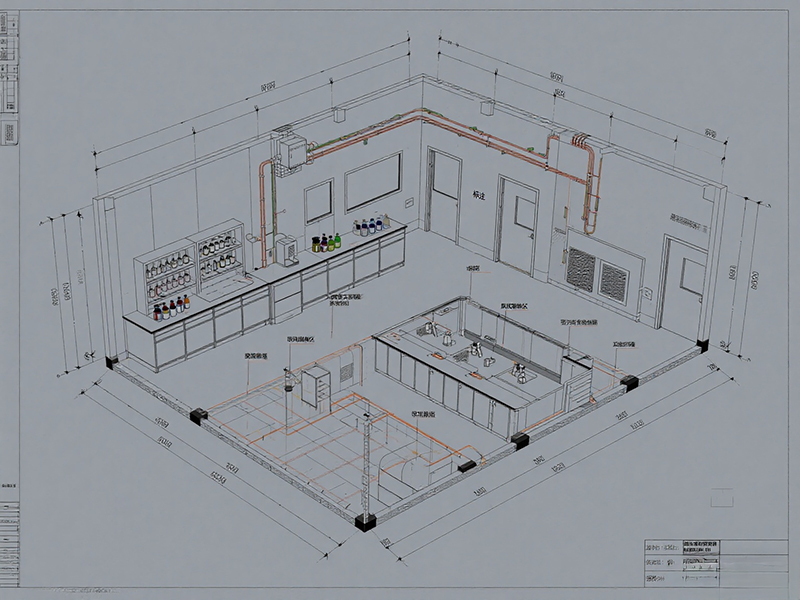

實驗室裝修施工是將設計方案轉化為實際功能空間的關鍵環節,涉及多個專業領域和復雜的工藝流程,工程內容涵蓋從前期規劃到后期驗收的全流程,需結合實驗室類型(如環境可靠性、電磁兼容、力學性能、失效分析、理化分析、潔凈實驗室等)施工籌建。
實驗室在裝修施工過程中,需要注意的關鍵要素有以下幾點:如下表
序號 | 步驟/階段 | 基本內容(簡要) |
一 | 施工前的準備 | ※ 施工技術準備 熟悉施工圖紙:施工團隊需全面研讀實驗室設計圖紙,包括建筑、結構、水電、通風等各專業圖紙,理解設計意圖,明確各區域功能、裝修標準及設備安裝要求。如發現圖紙問題或疑問,及時與設計單位溝通解決。 編制施工方案:根據工程特點、現場條件及施工規范,制定詳細施工方案,涵蓋施工進度計劃、施工工藝、質量控制措施、安全保障措施等內容。例如,對于潔凈實驗室施工,要明確潔凈區域的施工工藝和凈化措施。 項目技術交底:由項目技術負責人向施工人員進行技術交底,詳細講解施工圖紙、施工方案、質量標準、安全注意事項等,確保施工人員了解施工要求和操作要點。 |
※ 材料與設備準備 施工材料采購:依據設計要求和施工預算,采購符合質量標準的裝修材料。對關鍵材料,如實驗室專用的防火、防腐、抗菌材料,要嚴格審核供應商資質和產品質量證明文件。采購的材料應按規格、型號分類存放,并做好防潮、防曬、防火等措施。 設備租賃訂購:對于施工所需的機械設備,如起重機、叉車、電焊機等,根據施工進度計劃進行租賃或訂購。同時,提前預訂實驗室專業設備,如通風柜、實驗臺等,確保設備按時到貨,不影響施工進度。 |
||
※ 施工現場主備 場地有效清理:對施工現場進行全面清理,拆除原有障礙物、垃圾等,確保施工場地平整、干凈。若實驗室為改造項目,需對原有建筑結構、裝修進行評估,確定拆除范圍和保留部分。 臨時設施搭建:搭建臨時辦公區、材料堆放區、加工區等臨時設施,設置臨時水電線路,滿足施工期間人員辦公和設備用電需求。臨時設施應符合安全、防火要求。 施工通道與運輸條件準備:確保施工現場運輸通道暢通,滿足材料和設備運輸要求。對于大型設備運輸,提前規劃運輸路線,檢查沿途道路、橋梁的承載能力,必要時進行加固處理。 |
||
二 | 主體施工階段 | ※ 拆除與改造工程(如有) 拆除作業:按照設計要求,對原有建筑結構或裝修進行拆除,如拆除非承重墻體、門窗等。拆除過程中,要采取有效的防塵、降噪措施,避免對周邊環境造成影響。同時,注意保護原有建筑結構安全,防止野蠻施工導致結構受損。 結構改造:若設計有結構改造需求,如新建承重墻體、開設洞口等,需嚴格按照結構設計圖紙和施工規范進行施工。對于涉及結構安全的改造工程,要委托有資質的施工單位進行施工,并經相關部門驗收合格后方可進行后續裝修。 |
※ 基礎裝修工程 地面工程:根據實驗室類型選擇合適地面材料和施工工藝。如化學實驗室地面,先進行基層處理,確保地面平整、干燥,然后鋪設環氧樹脂地坪,施工過程中要注意控制涂層厚度和表面平整度,保證地坪具有良好的耐酸堿、耐磨性能。 墻面工程:墻面基層處理一般包括抹灰、刮膩子等工序,使墻面平整光滑。對于有特殊要求的實驗室,如生物實驗室,墻面可采用彩鋼板或抗菌涂料進行裝飾,施工時要保證板材拼接嚴密或涂料涂刷均勻,達到抗菌、易清潔的效果。 天花板工程:常見天花板材料有礦棉板、鋁扣板、石膏板等。安裝天花板時,先安裝龍骨,確保龍骨間距符合設計要求,然后安裝面板,注意面板安裝牢固、平整,縫隙均勻。對于有通風、照明等設備的天花板,要預留好相應孔洞,便于設備安裝。 |
||
※ 水電與暖通工程 電氣工程:依據設計圖紙進行電線電纜鋪設,注意強弱電線路分開敷設,避免相互干擾。插座、開關等電氣設備安裝位置要符合使用習慣和安全規范,接線牢固可靠。對于大型儀器設備的供電線路,要單獨設置回路,并配備相應的保護裝置。 給排水工程:安裝給排水管道時,要保證管道坡度正確,排水暢通無積水現象。不同水質的管道要做好標識,防止混淆。對于實驗室廢水排放要根據廢水性質設置相應處理設施,確保達標排放。 暖通工程:通風系統安裝包括通風管道制作與安裝、風機安裝等。通風管道應采用優質材料,確保密封性良好,減少漏風現象。風機安裝要注意其運行平穩,風量、風壓符合設計要求。空調系統安裝要根據實驗室溫濕度要求,選擇合適的空調設備和安裝方式,保證室內溫濕度控制精度。 |
||
※ 實驗室家具與設備安裝 實驗家具安裝:實驗臺、通風柜、藥品柜等實驗室家具安裝時,要按照設計布局進行定位,確保家具之間間距合理,便于操作。家具安裝要牢固穩定,臺面平整,柜門、抽屜開關靈活。對于通風柜,要保證其通風性能良好,與通風系統連接緊密。 儀器設備安裝:大型儀器設備安裝前,要對安裝場地進行檢查,確保地面承載能力、水電條件等符合設備要求。設備安裝過程中,由專業技術人員按照設備說明書進行操作,完成設備就位、調試等工作,保證設備正常運行。 |
||
三 | 施工后期工作 | ※ 質量檢查與整改 自查自糾:施工過程中,施工單位要定期進行質量檢查,按照施工規范和設計要求,對各分項工程進行全面檢查,發現質量問題及時整改。如地面平整度、墻面垂直度、電氣線路連接等是否符合要求。 專項驗收:在關鍵工序完成后,如隱蔽工程(水電線路鋪設、通風管道安裝等)、防水工程等,組織專項驗收,邀請建設單位、監理單位、設計單位等相關人員參加,驗收合格后方可進行下一道工序。 竣工驗收:工程竣工后,施工單位提交竣工驗收申請,由建設單位組織相關部門和單位進行全面驗收。對驗收中提出的問題,施工單位要限期整改,確保工程質量符合驗收標準。 |
※ 清潔與收尾工作 場地清潔:清理施工現場的建筑垃圾、雜物等,對地面、墻面、設備等進行全面清潔,達到交付使用條件。清潔過程中,要注意保護已完成的裝修和設備,避免造成二次污染或損壞。 資料整理:整理施工過程中的各項資料,包括施工圖紙、變更通知、材料檢驗報告、隱蔽工程驗收記錄、設備調試記錄等,按照檔案管理要求進行歸檔,為后續工程維護和管理提供依據。 |
||
※ 培訓與交付 操作培訓:針對實驗室新安裝的儀器設備和系統,由設備供應商或施工單位技術人員對實驗室工作人員進行操作培訓,使他們熟悉設備性能、操作方法、維護要點及安全注意事項等。 工程交付:完成質量驗收、清潔和培訓等工作后,施工單位將實驗室正式交付給建設單位使用。同時,提供一定期限的質量保修服務,及時處理使用過程中出現的質量問題。 |
||
